菠菜老平台集合网隶属于湖南省地质灾害调查监测所,由湖南省应急管理厅授予的“湖南省地质灾害应急救援中心”、“湖南省地质院矿山地质及地质灾害应急救援中心”落户在我所。地建集团主要承担中心的施工任务。
公司拥有地质灾害评估、勘查、设计、施工四个甲级资质,省厅备案的应急救援专家团队十余人、各类应急治理设备齐全、劳务队伍储备充足;由于公司具有专业齐全的资质、管理团队以及齐全的自有设备,在遇到应急治理工程施工时,能够根据现场情况迅速反应、立即开展应急治理。近年来成功地完成了很多地质灾害应急治理工程的施工任务,积累了大量的施工经验,得到了厅局、社会的一致好评。
1、汶川大地震抗震救灾
2、凤凰沱江大桥垮塌事故抢险
3、永顺县灵溪镇南山社区雷打岩滑坡、崩塌地质灾害应急治理工程

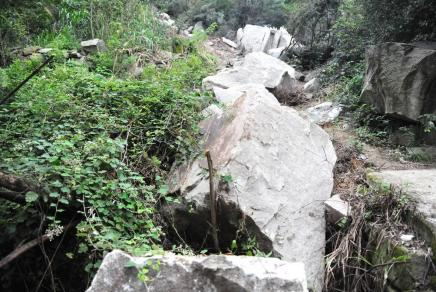

照片 1 雷打岩滑坡隐患体全貌

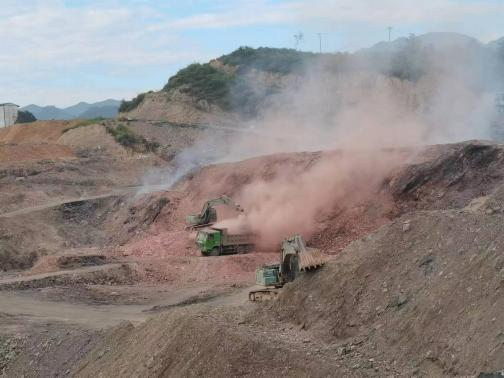

照片 2 场地微地貌 (后缘溶蚀沟槽)
照片 3 因坡体滑动,前缘堆积的孤石
清理前崩塌体
基本清理完成后的崩塌体

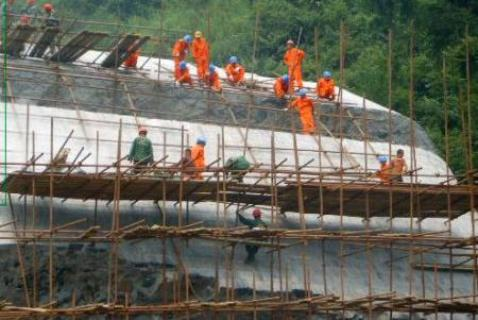

4、湖南省地质中学滑坡地质灾害应急治理工程
治理中
治理后

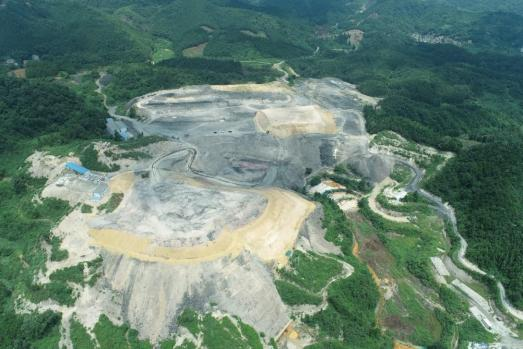

5、煤矸石堆场应急治理项目
治理中
治理中
治理后

五、 近三年来部分重大地质灾害治理案例
六、 地质灾害应急治理典型案例
湖南省地质灾害防治典型经验申报材料
经验做法及主要成效
申报项目名称:汨罗市弼时镇平华村新屋组崩塌地质灾害应急治理
项目实施单位:菠菜老平台集合网
一、工程概况
1、应急治理现场基本情况

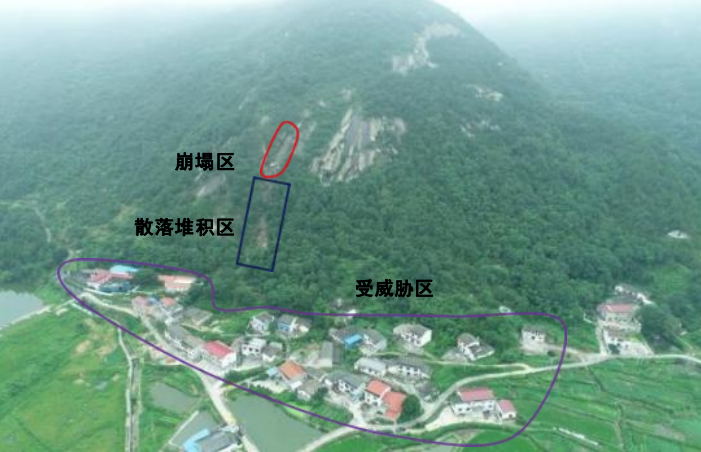

2020年7月2日汨罗市弼时镇平华村新屋组后山发生崩塌,该崩塌为非在册地质灾害隐患点,崩塌体体积约 2000 方,以基岩、崩坡积堆积物为主,受地形条件制约及植被拦阻,崩塌体散落堆积于坡面,部分孤石滚落至坡体下方灌溉渠道平缓处,严重威胁坡体下方 10 户 居民 (41 人,房屋48 间) 及弼时水厂 (常驻职工 11 人) 生命财产安全。 灾情发生后,崩塌体仍处于持续零星溜坍状态,有进一步扩大崩滑趋势可能,为确保安全,当地政府立即对坡体下方居民及水厂职工进行连夜撤离,同时对该路段采取了交通管制措施,并安排人员彻夜值守。受省自然资源厅地勘处、汨罗市自然资源局、弼时镇镇政府委托,由菠菜老平台集合网负责对这一崩塌进行应急治理。现场航拍图如下:
2、工程重点难点分析
(1) 崩塌区上部岩体极不稳定,随时可能出现新的崩塌,如何确保应急处置实施过程中的施工安全是本工程的一大重点难点。
(2) 崩塌发生后,坡面残留了大小不一的孤石众多,其中最大的一块堆积于斜坡中上部,长约 10m,宽约 2~4m,厚度约 2m,方量约 70 m3 ,距坡底高差约80m。松散孤石散落于坡面,极不稳定,随 时有滑落的危险,且孤石强度大、体积大,现场条件复杂,无法动用 挖机等机械设备进行清理,如何将大孤石转运至坡底也是本工程的重点难点。
(3)疏散转移的村民急切想回家,孤石及崩塌散落物(约 2000m3) 清理难度大,工期紧、任务重是本工程的又一重点难点。
二、经验做法
1、对崩塌现场进行详细的调查

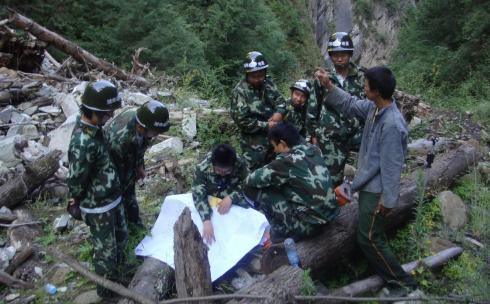

7月3日清晨,我司组织有关专家携技术组、应急处置组等一行人赶 赴灾害现场,对现场进行实地踏勘及调查,并组织村民座谈访问,详细调 查并听取了当地自然资源部门及当地政府、村民的情况介绍,收集了相关资料。

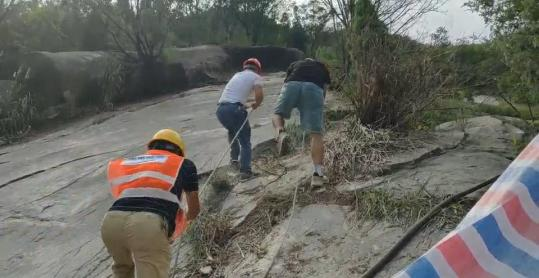

现场踏勘 1

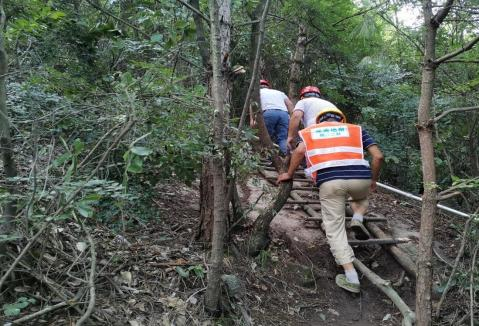

现场踏勘 2
现场踏勘 3

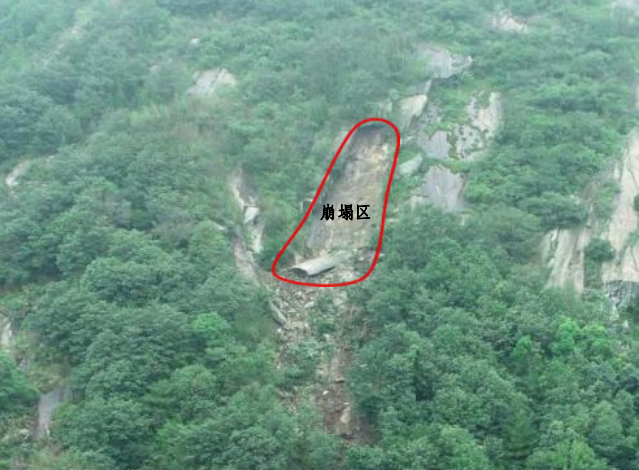

崩塌区

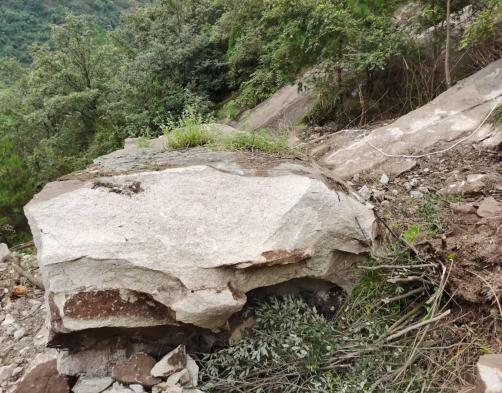

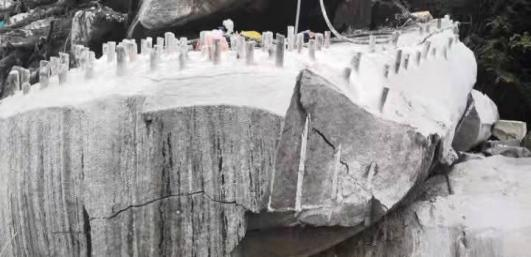

巨大孤石
2、编制应急处置方案
通过充分对崩塌现场的水文地质条件、崩塌的基本特征及形成机制、 对崩塌区稳定性分析及危害性评价进行详细调查考证的基础上,我司 于 2020年7月5日编制了较为完善的应急处置设计方案及施工组 织设计方案,并得到各参与单位的认可。
3、组织实施
该项目施工前期的当务之急是防止地质灾害影响范围进一步扩大, 与时间赛跑,尽快完成应急处置任务。本着“人民至上、生命至上” 的理念,我公司应急处置组依照应急处置方案紧急开展除险排危治理 工作。
(1) 总体施工顺序:
· 危岩清理及土钉加固→孤石破碎→崩塌堆积物清理;
· 遵循从上而下,逐段施工的顺序。
(2) 危岩清理加固

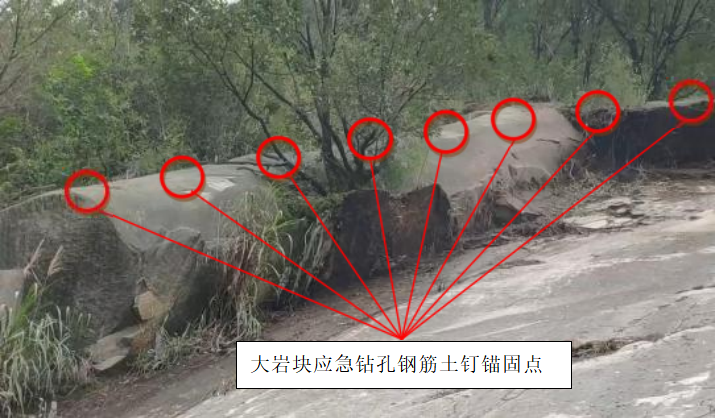

2020年7月6日,为保证施工人员的安全,我司采用人工排危 的方式, 自崩塌区山体顶部开始, 自上往下对存在崩塌、滚落风险的 危石进行人工清理;对存在隐患的,人工难以撬动的大型岩块,采用 应急钻孔钢筋土钉锚固。以确保应急处置实施过程中的施工安全。
(3) 孤石破碎
松散孤石散落于坡面,极不稳定,随时有滑落的危险,且孤石强度大、体积大,现场条件复杂,无法动用挖机等机械进行清理。经方案比选,我司采用风炮钻孔→膨胀剂+人工碎裂→人工转运“化整为零”的方式施工。
①钻孔

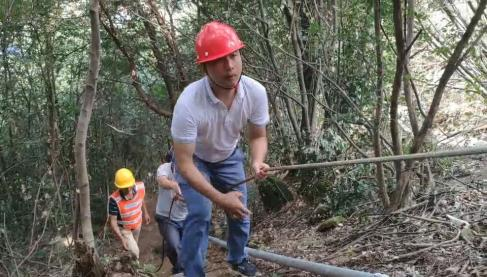

空压机选型:空压机布置在便于运输且不受施工干扰的坡底安全
地带,考虑到现场无可用大功率电源、输送距离较远、凿岩机数量较 多的特点,空压机采用柴动螺杆式12m3中风压空压机。
输送管道布置:选择约 300 米的φ60 镀锌管与软管相结合的管线布置方案,管线布设位置避开施工干扰区域。
钻孔设备选型:该崩塌散落孤石母岩为中风化花岗岩,岩质较为坚硬,岩体抗压强度在 40-60Mpa。孤石较为完整,节理裂隙不发育。针对孤石特性选用高功率:冲击功率 5.5KW,扭矩 175N.M 的气动手持凿岩机。
钻孔布置:孔径:36mm;孔距:30cm×40cm;孔深:浅于孤石 50cm。

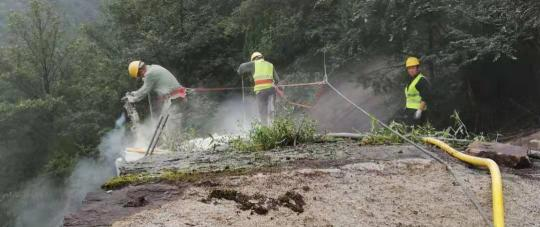

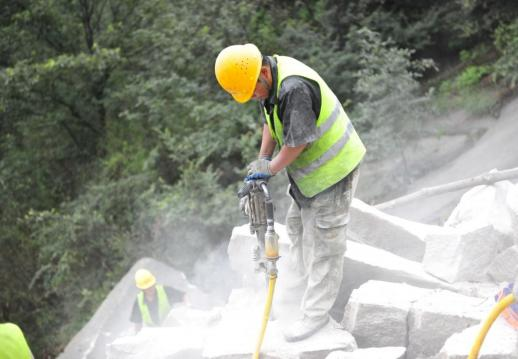

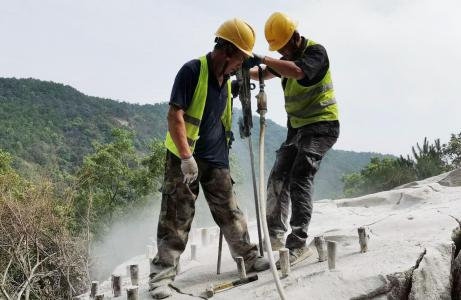

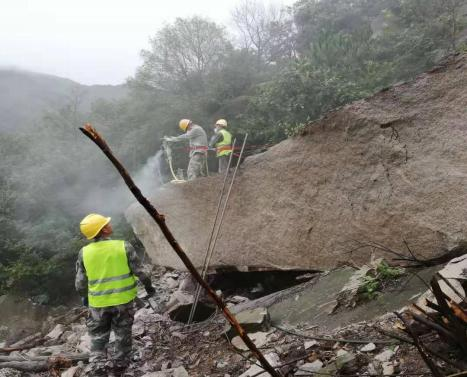

钻孔1
钻孔2
钻孔3
②一次破碎:膨胀剂选用与安放
膨胀剂选用:通过联系当地气象部门,获取场地内连续一星期昼夜平均气温。联系膨胀剂厂家,采购相适应当地温度与岩石强度等级 的高效膨胀剂。
膨胀剂灌注施工:单个危岩块所布设爆破孔钻孔施工完成后,按照膨胀剂配比 2:1 (水灰比) 调制成乳液,灌入钻孔内,用黄土、木桩 封堵孔口,12 个小时内可将岩石碎裂。

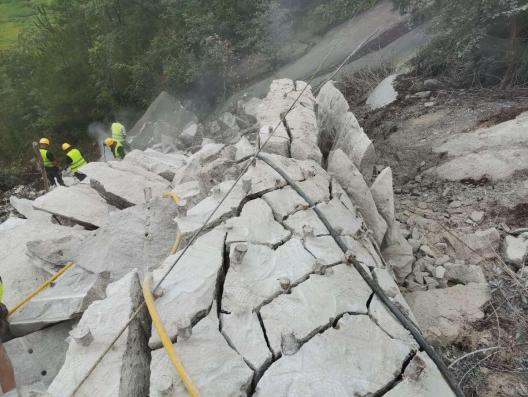

一次破碎1
一次破碎2
③二次破碎

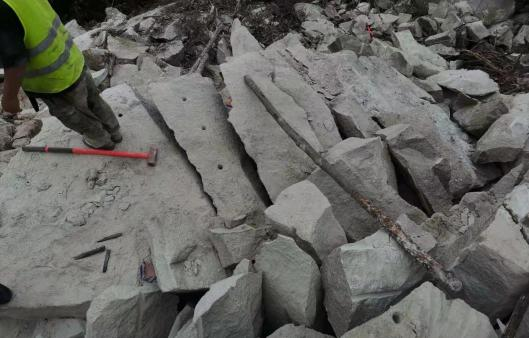

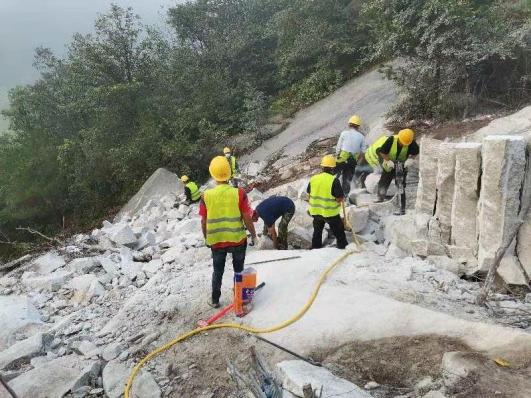

利用开山石塞、大锤等工具,将一次破碎后的大石块解小至人工 可以运输的小石块。
二次破碎1
二次破碎2
(4) 崩塌堆积物清理
人工将破碎后的崩塌体清理至坡脚安全地带。
(5) 安全施工
①施工前编制专项安全施工方案;
②对全体施工安全进行安全技术交底;
③每天举行班前会议,总结并强调安全注意事项;
④现场配备两名专职安全员对现场安全进行管理;
⑤配备必要的安全防护用品。
班前会议
安全防护
三、主要成效
此次汨罗市弼时镇平华村新屋组崩塌地质灾害应急治理工程,除 险排危任务重、时间紧、危险性较大。我司应急处置组继续秉承和发 扬了地质人的“三光荣”精神,紧急启动地质灾害防治应急预案,以 最快的速度到达地质灾害现场,组织除险排危工作,高效率、高质量、 高安全的完成了现场施工任务,保护了坡体下方10户居民 (41人,房屋48间) 及弼时水厂 (常驻职工11人) 生命财产安全,使居民重新 回家,并为该地灾点后期永久性治理打下了良好的基础,出色的完成了应急治理任务。
清理前崩塌体
基本清理完成后的崩塌体
返回列表
